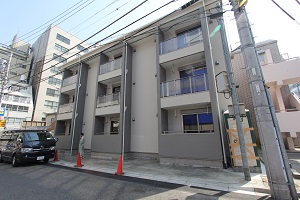

新宿区 四ツ谷アパート

完成しました。
サンピア四ツ谷アパート無事に完成しました。 全室 入居が決まっています。

外溝工事もうすぐ完成。
あと もう少しで外溝も完成します。
現在の状況です。

キッチンが設置されました。 収納の扉も付きました。

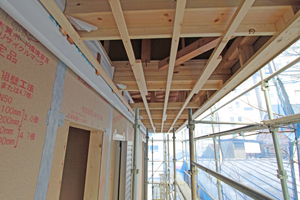

木工事が進んでいます

内装下地 石膏ボードを貼っています。
外壁はこれからサイディング貼りが始まります。

断熱工事を開始しました。

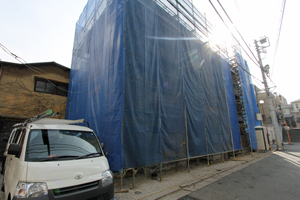

現状の外観です。
養生されているのでよくは見えませんが、工事は進んでいます。
建物 外側の様子
構造用の合板が張られています。

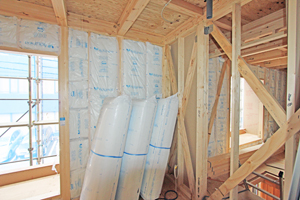

断熱工事
白いビニールに覆われた、綿のようなものが断熱材のグラスウールです。 隙間のないように取り付けていきます。
中間検査を受けました。
中間検査
中間検査前には、耐震性を上げるための筋交い金物が、柱や梁、筋交いの接合部分に取り付けられます。
筋交い金物以外にも、柱と梁などの横架材を固定する金物や、柱と梁の直交する部分を固定する羽子板金物などがあります。

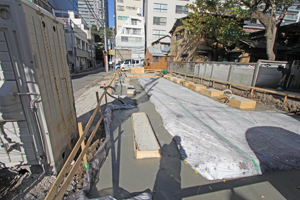

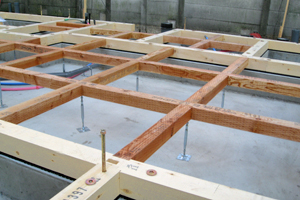

床の施工(床組)まで進みました。
床の施工、筋交い設置
床板や筋交いが設置されました。筋交いとは、柱と柱の間に斜めに施工するもので、揺れに強くなる部材です。

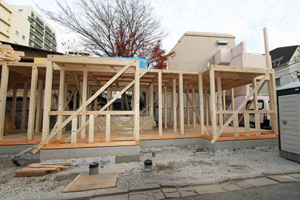

上棟
上棟とは、柱・梁(はり)などの組み立てを済ませて棟木(屋根の骨組みの頂部に用いられる水平材)を上げることです。

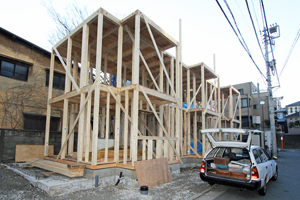

建て方
建て方とは、土台、柱、梁と施工していき、棟上げまでを
言います。目に見えてどんどん家らしくなっていく工程です。
土台敷き
土台敷きとは、基礎コンクリートの上に、プレカット工場で予め加工された材料を設置していく作業です。
基礎も大事な工程ですが、この土台敷きも、建築上大事な工程です。

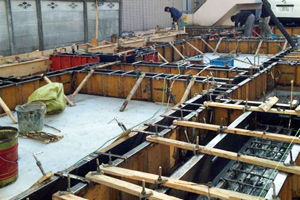

型枠
底盤部分が終わったら、基礎立上りの型枠を設置します。
この後、立ち上がり部分にもコンクリートを打設します。

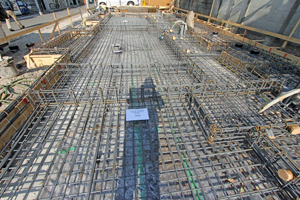

基礎配筋
墨出しの後、基礎の底にあたる底盤部分に鉄筋を配置します。
この後、コンクリートで固めます。
防水シート
防水シートを敷きます。地面からあがる湿気を防ぐためのものですので、隙間が出来たり破れたりしないようにしていきます。
捨てコンクリート
防水シートがかかったら、捨てコンクリートと呼ばれる、
コンクリート打設を行います。コンクリートの表面に、
建築していくための墨出しという印をつけるために行います。

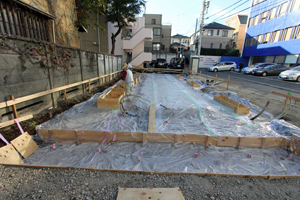

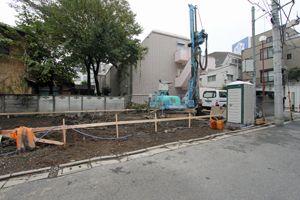

地盤改良工事
家を建ててから地盤が悪かったと言っても遅いですよね。
安心して家を建て、長く住んでいただくために、しっかりと地盤を補強します。
